WirelessHART設備認證流程
2023-09-26
之前我們介紹了WirelessHART設備預測試流程,那么感興趣的小伙伴一定想知道預測試結束后如何開展認證過程,以及在認證過程中,我們需要做什么、需要為基金會提供什么認證材料。本期我們就來介紹一下WirelessHART設備認證的基本流程。
第一步:前期準備工作
申請人首先需要成為FCG基金會的成員,然后注冊廠商ID以及擴展設備類型代碼。
申請人需要使用基金會提供的標準測試工具,按照測試規范要求自行完成預測試。預測試的相關流程請點擊WirelessHART預測試流程。
預測試完成,一切準備就緒后,正式進入到認證階段。
在線創建ticket申請,提交PO采購訂單,并支付相關費用。客戶在提交工單時可以對測試周期進行預約,具體測試時間安排以實際情況為準。

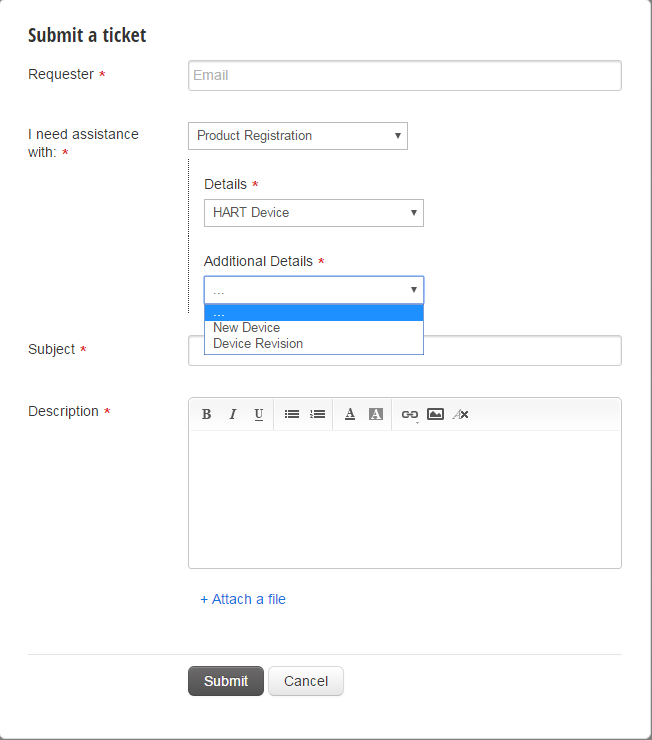

圖1 提交工單
第二步:提交材料
FCG確認工單申請,并通知提交相關自測試記錄和認證資料,需要提交的認證材料如下:
? 有線維護端口側的全部測試數據及結果
? 無線通道上運行的全部測試數據及結果
? 無線射頻相關測試報告
? 天線發射方向圖(Antenna Transmit Pattern);
? 滿足802.15.4的最小接收靈敏度的測試報告(Measurements showing the wireless interface meets minimum 802.15.4 receive sensitivity (-85dBm or greater));
? FCC,R&TTE測試報告(A copy of the FCC, R&TTE or equivalent test report);
? IEEE802.15.4天線認證報告(A copy of the IEEE 802.15.4 transceiver (i.e., radio) certification);
? FDI/EDD認證相關文檔以及其他說明文檔
圖2 WirelessHART產品認證需要提供的材料
(詳情請參考https://support.fieldcommgroup.org/support/solutions/articles/8000018164-what-are-the-requirements-toregister-a-wirelesshart-product- )
第三步:FDI/EDD認證
申請人提交材料后,FCG首先進行EDD的源碼審核。
如果審核過程中發現問題或疑問,測試工程師會要求申請人協助解決,屆時FCG工程師會提供錯誤報告以及相應的解決方法。FCG會提供兩次免費的修改源碼機會,允許每次修改的最長時間為5天。
每次提交FDI/EDD需要遵循以下目錄結構(假設工單編號為10002,提交日期為2022年1月28日):
圖3 FDI/EDD 的目錄結構
所有的EDD注冊都需要遵循上圖的目錄格式,該目錄結構是設備注冊提交的文件結構的子集。具體提交的文件目錄結構請參考官方提供的HART注冊工具包 https://library.fieldcommgroup.org/10314/RK10314-11
FDI/EDD通過后FCG會以工單或郵件的方式通知申請人,申請人收到通知后將產品寄送到指定測試實驗室進行產品的測試。
第四步:設備測試
設備測試需要提前預約排期,待測設備需要提前兩周郵寄到FCG實驗室,測試過程中,申請人能夠通過工單看到設備當前的測試進展。
測試過程中如果產生問題,FCG工程師會將問題現象反饋給申請人。測試結束后,測試結果會發給供應商,符合所有要求的產品將被授予注冊,不符合要求的產品將被退回。重新測試可能需要新的工單和測試費用。
第五步:完成認證
測試完成后由FCG的QA工程師進行數據審查和編制測試認證報告、郵件發放認證報告及結果,并寄送認證證書,雙方對FDI包做最終的數字簽名。完成認證的產品被添加到FieldComm Group product Registry中。
WirelessHART設備全部的認證流程大約需要90天。
